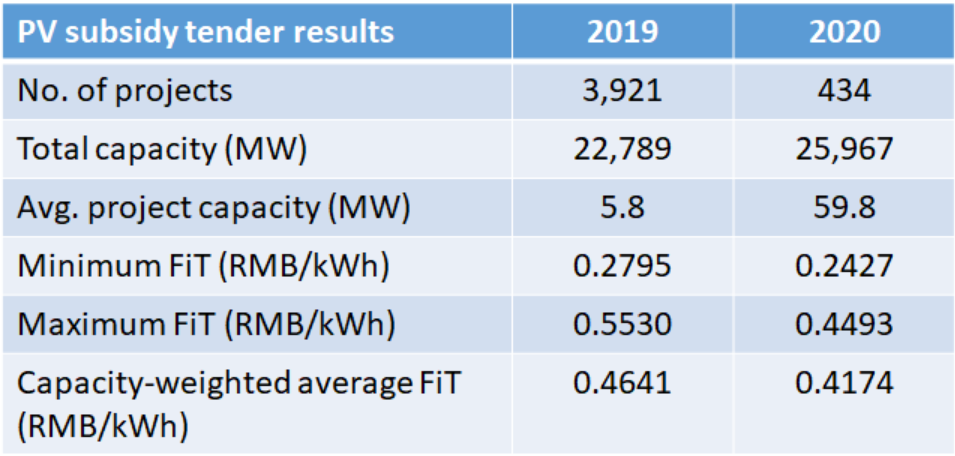

вот так выглядит распределение мощности по цене в сравнении с предыдущим годом.
Но самое интересное это даже не цена, а условия. Результаты огласили 23.06, а все проекты должны быть завершены до конца года, тоесть всего пол года на строительство 26ГВт. Кто не успел, попадают на санкции - за каждый квартал просрочки цена уменьшается на 0.01 юань за кВт*ч. Если просрочка больше двух кварталов - субсидия отменяется.
Весьма жестко, но несмотря на условия, желающих хватает.
